Du solaire pour les cantines de 14 écoles à São Tomé-et-Príncipe

En janvier 2025, notre équipe remporte un appel d’offres lancé pour le compte d’une agence des Nations Unies. L’objectif : équiper 14 cantines scolaires de systèmes solaires sur les îles de São Tomé et Príncipe.

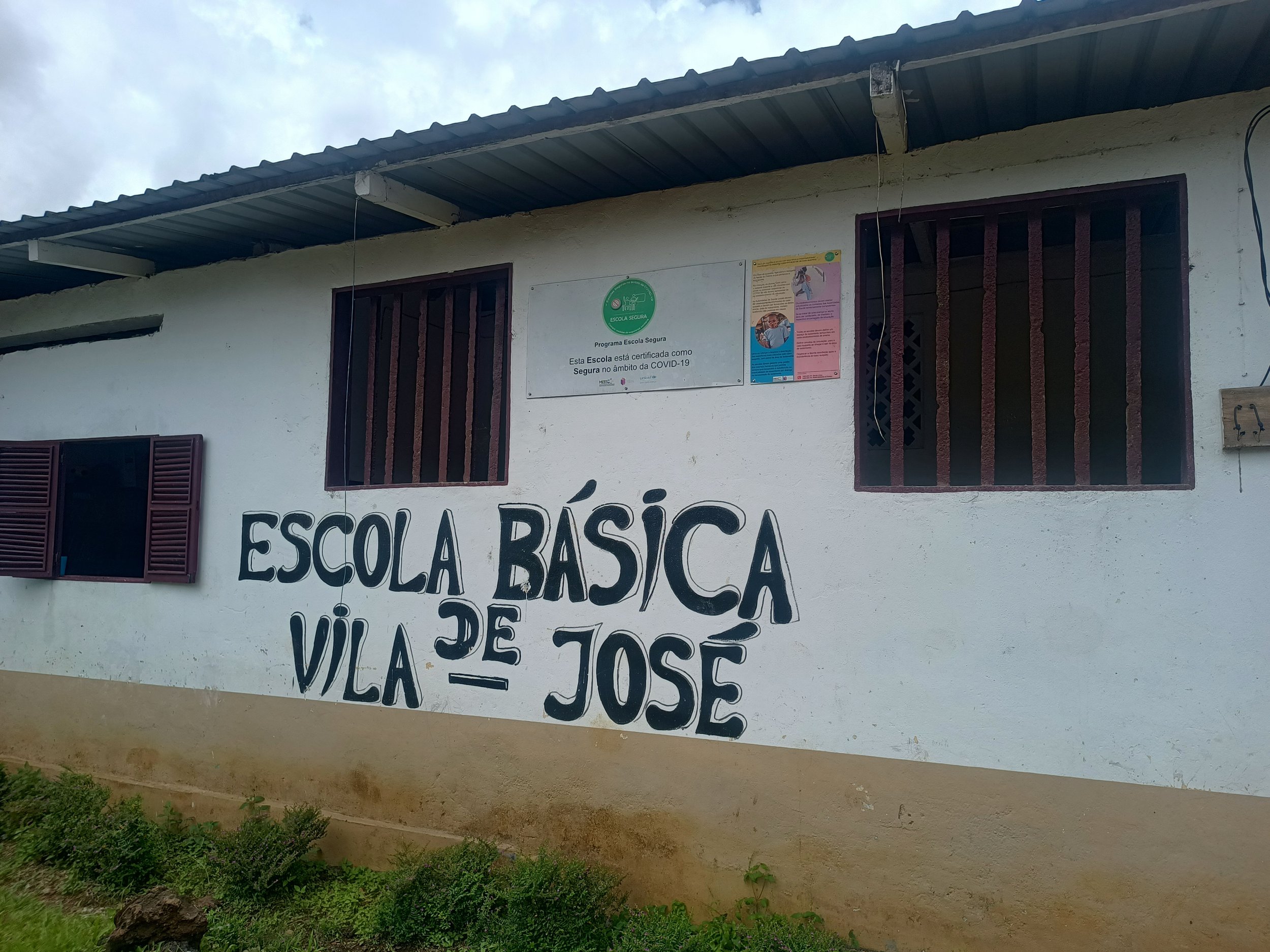

Le projet concerne principalement des écoles maternelles et primaires réparties sur les deux îles : 11 à São Tomé et 3 à Príncipe.

Pour mener à bien ce projet, nous avons travaillé main dans la main avec notre partenaire local, dont la connaissance du terrain a été essentielle tout au long du déploiement. Une collaboration qui se poursuit aujourd’hui à travers le développement de nouveaux projets dans le pays.

Dans le cadre du projet, plusieurs activités ont été réalisées afin de moderniser les équipements des écoles et de réduire leur dépendance au bois pour la préparation des repas.

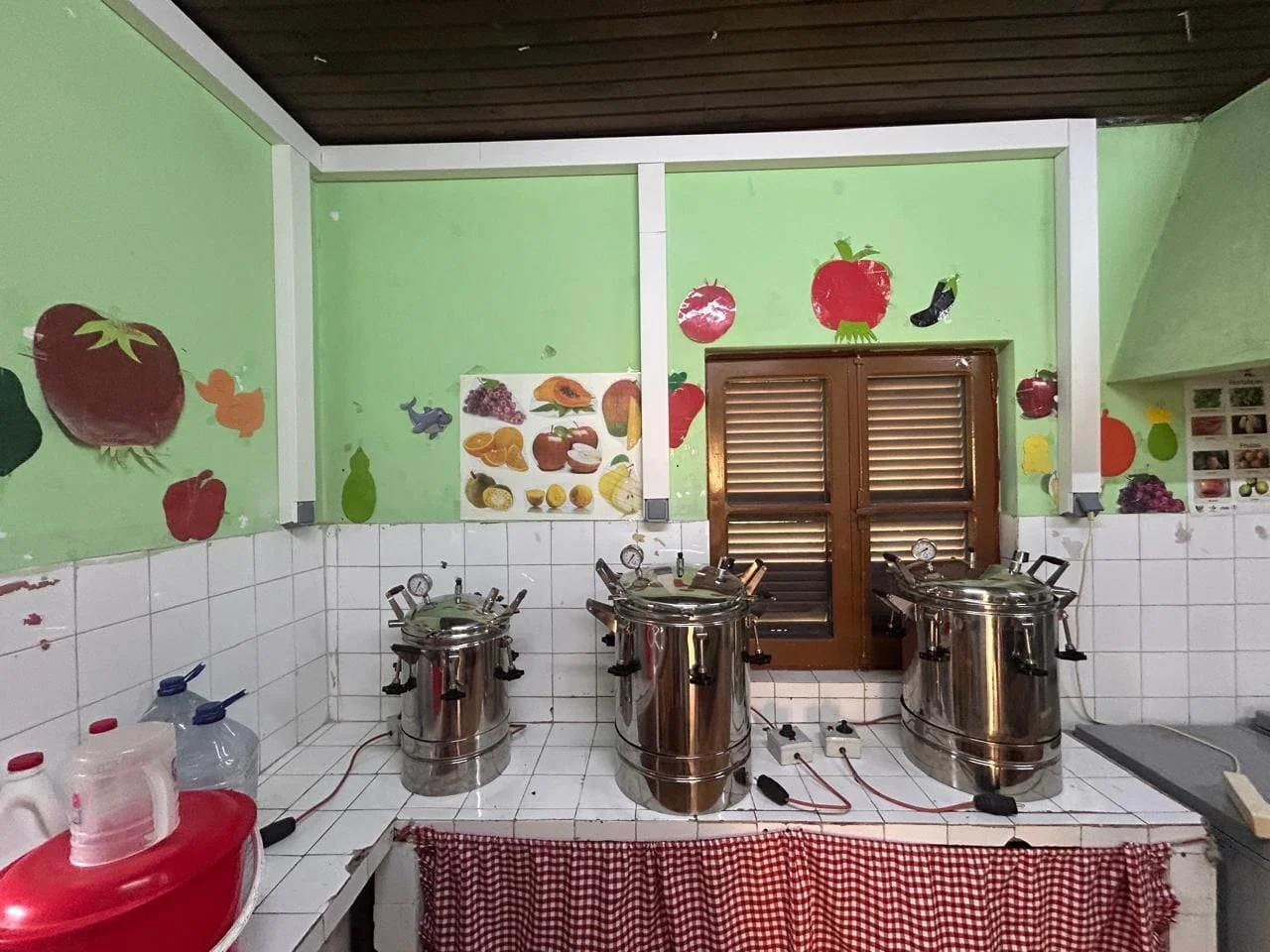

  • Fourniture et installation d’équipements de cuisine électrique, comprenant notamment l’éclairage, les prises électriques, les réfrigérateurs et les autocuiseurs. Cette transition vers des équipements électriques contribue à limiter l’utilisation du bois, et ainsi à réduire la pression sur les ressources forestières et les émissions liées à la combustion.

  • Rénovation et mise à niveau des installations électriques des écoles afin de permettre l’utilisation sécurisée et adaptée des nouveaux équipements.

  •  Installation de systèmes de batteries de stockage, permettant d’assurer la continuité de fonctionnement des équipements en cas de coupure du réseau électrique.

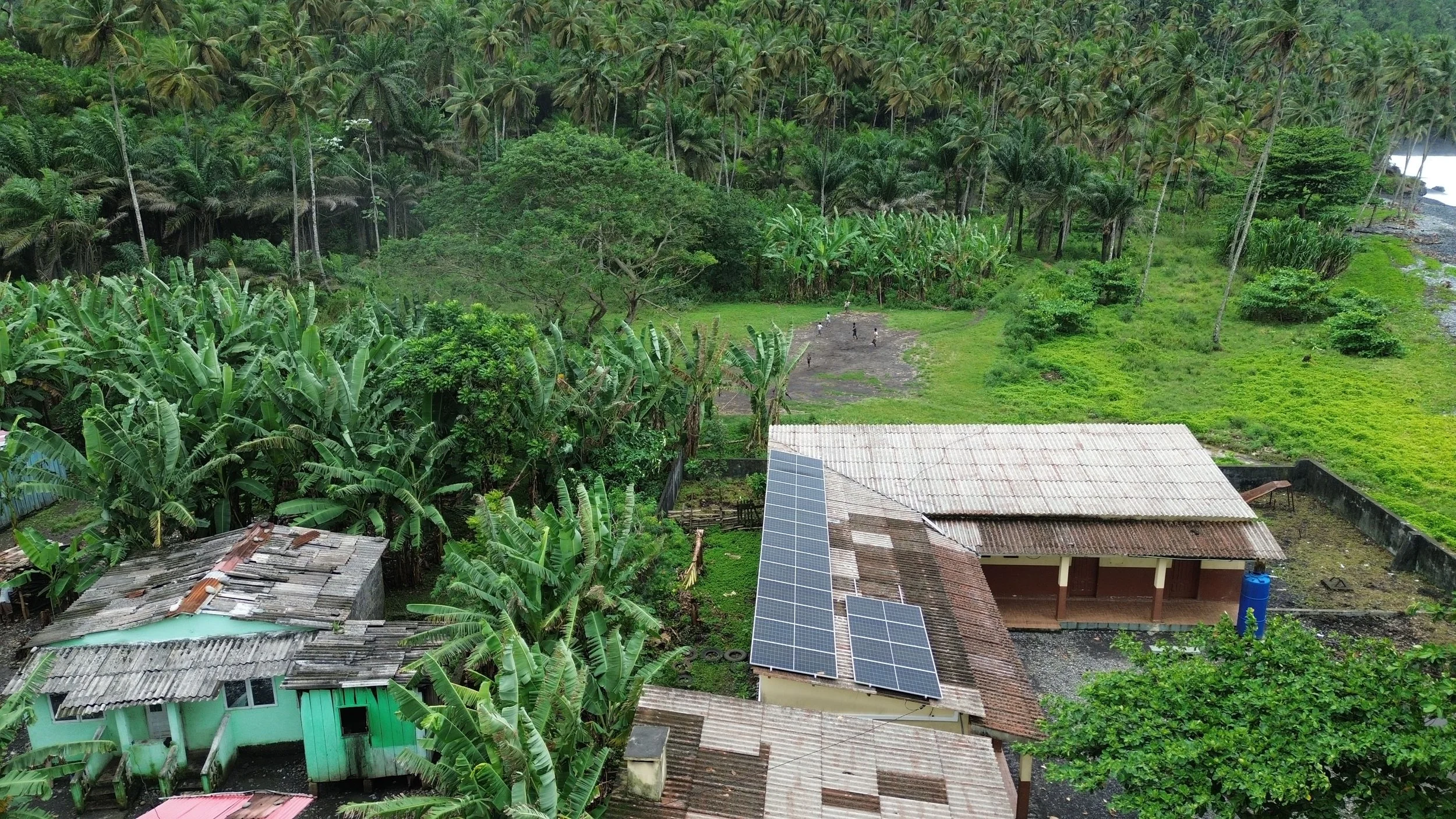

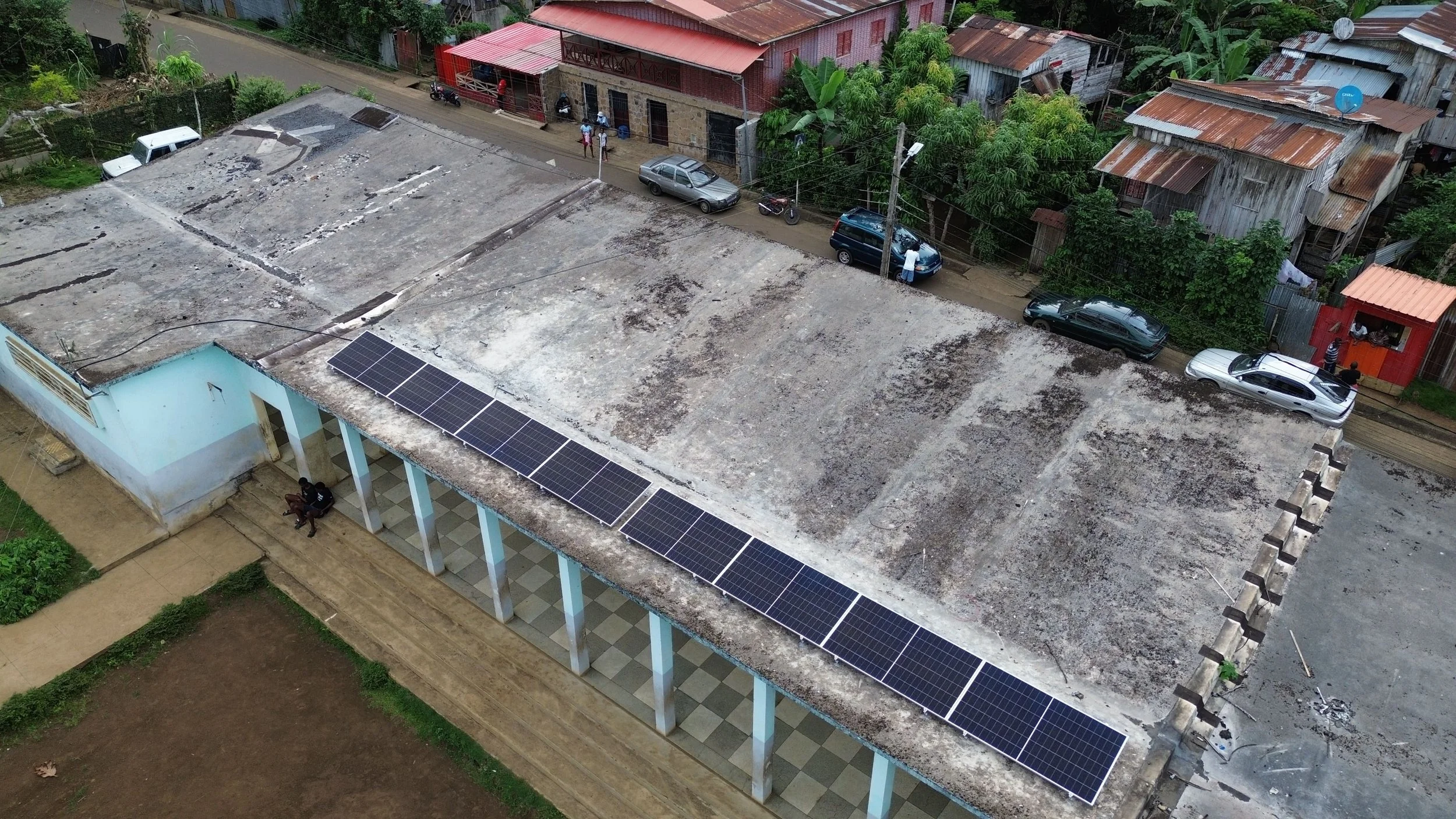

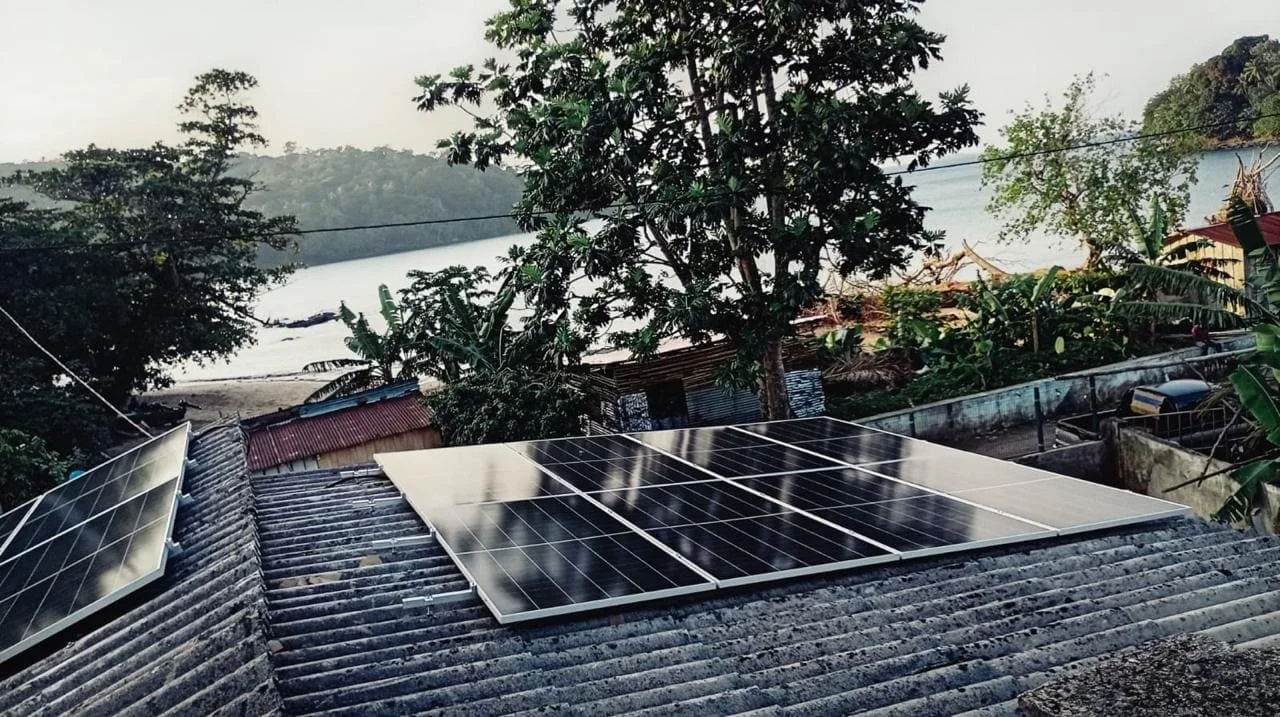

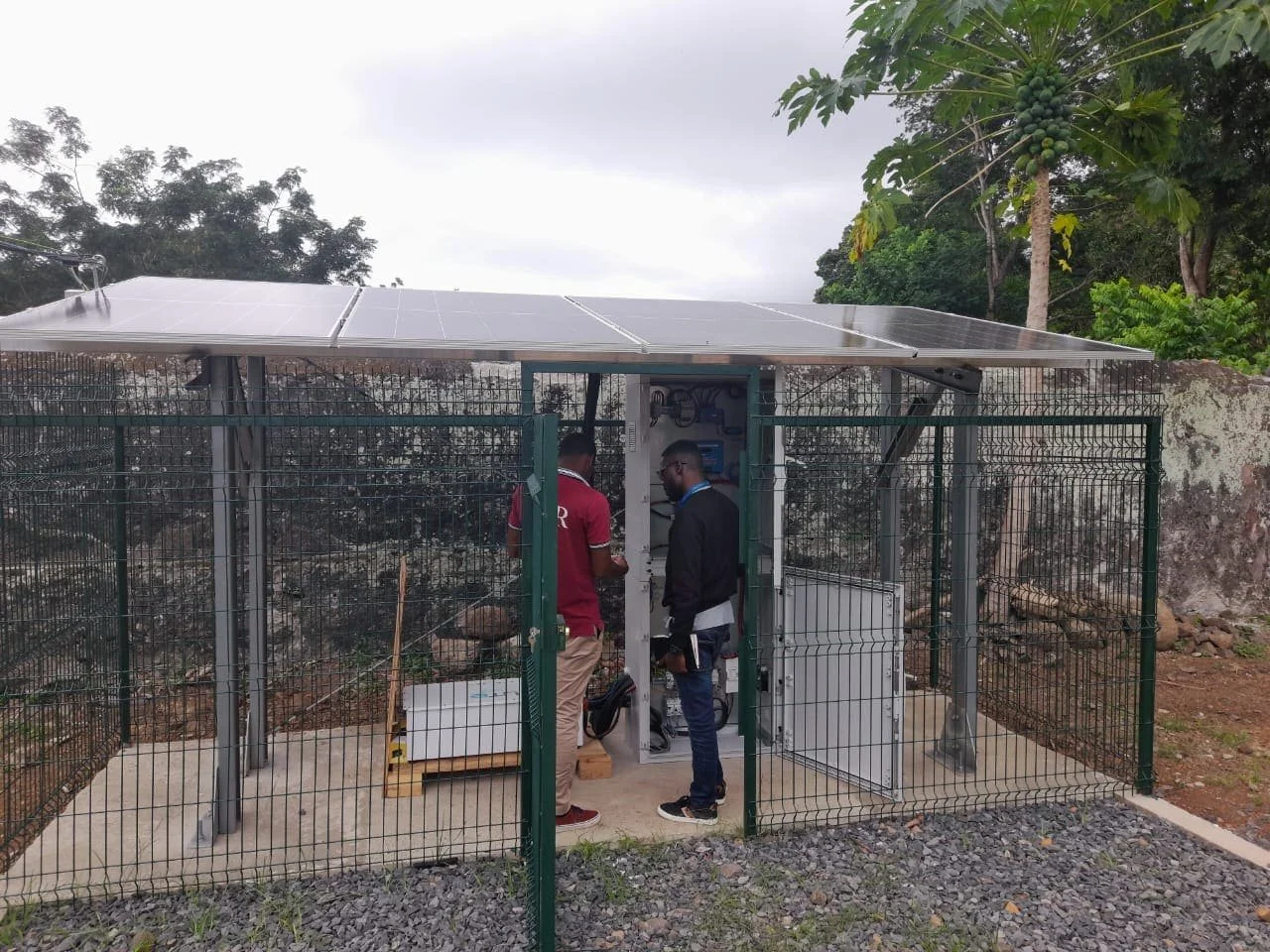

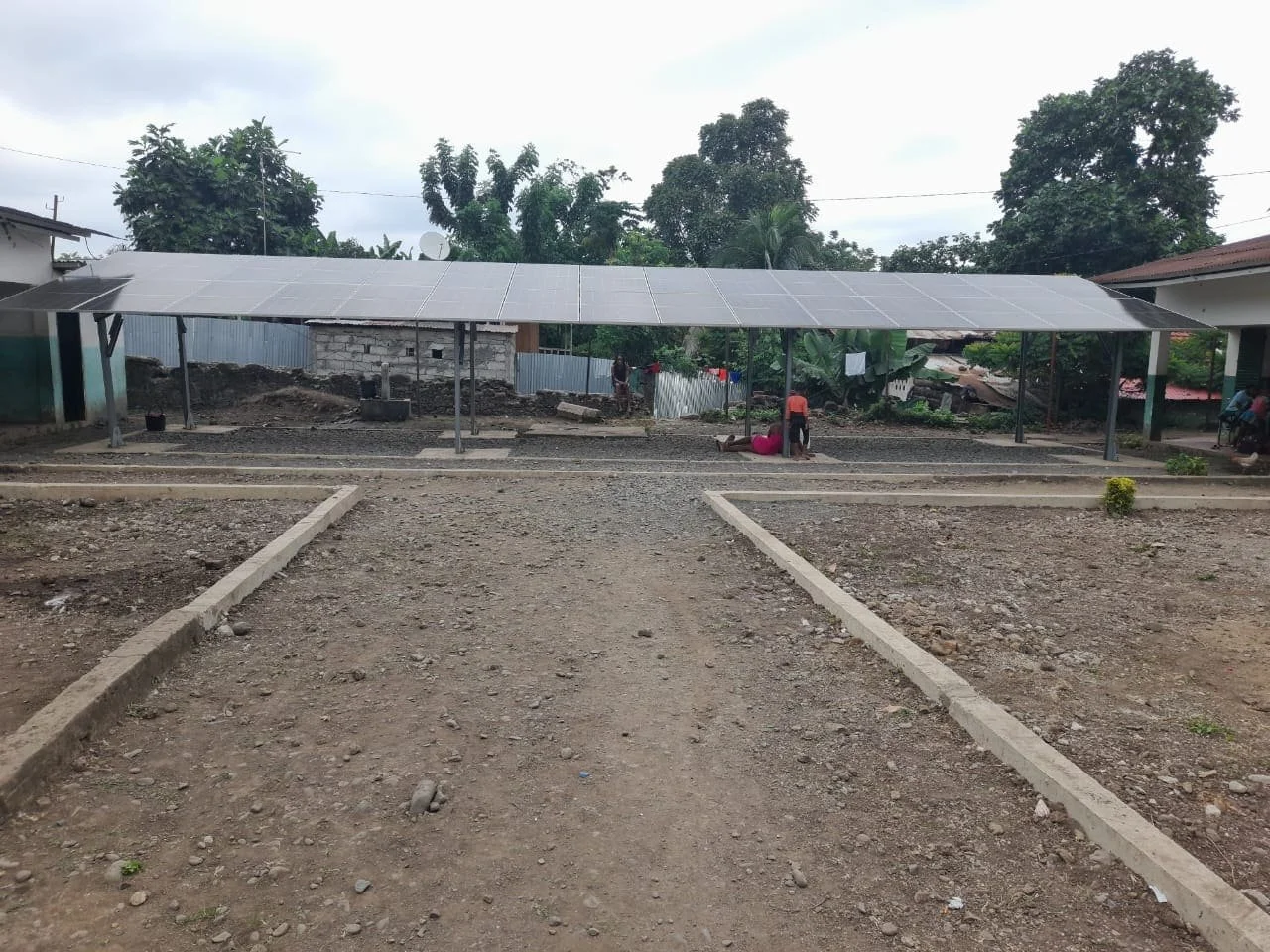

  • Déploiement de systèmes dimensionnés selon les besoins de chaque site, avec des puissances comprises entre 3 et 15 kWc et des capacités de stockage allant de 10 à 40 kWh.

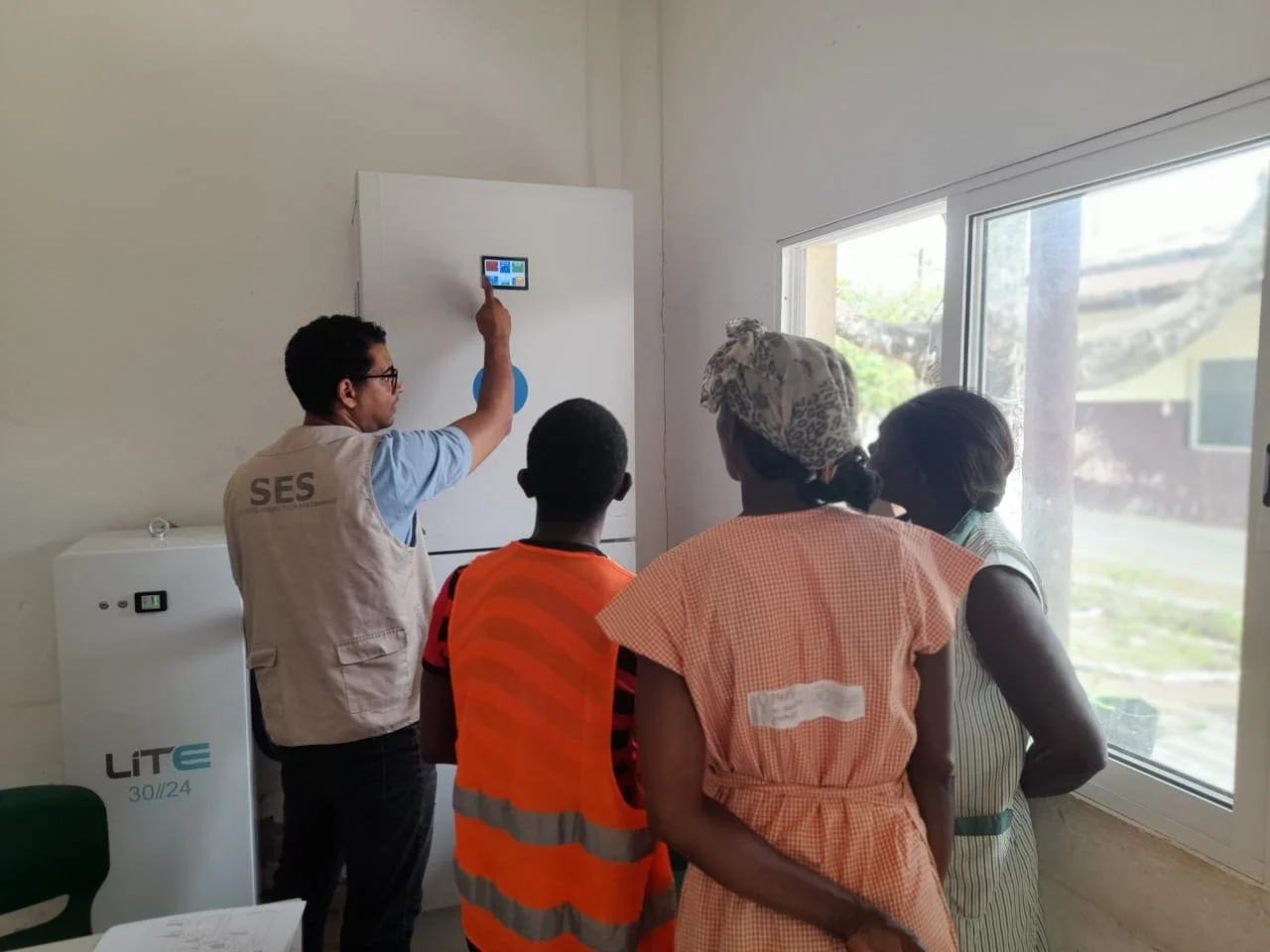

  • Formation des utilisateurs finaux à la bonne utilisation des nouveaux équipements ainsi qu’aux opérations courantes de maintenance.

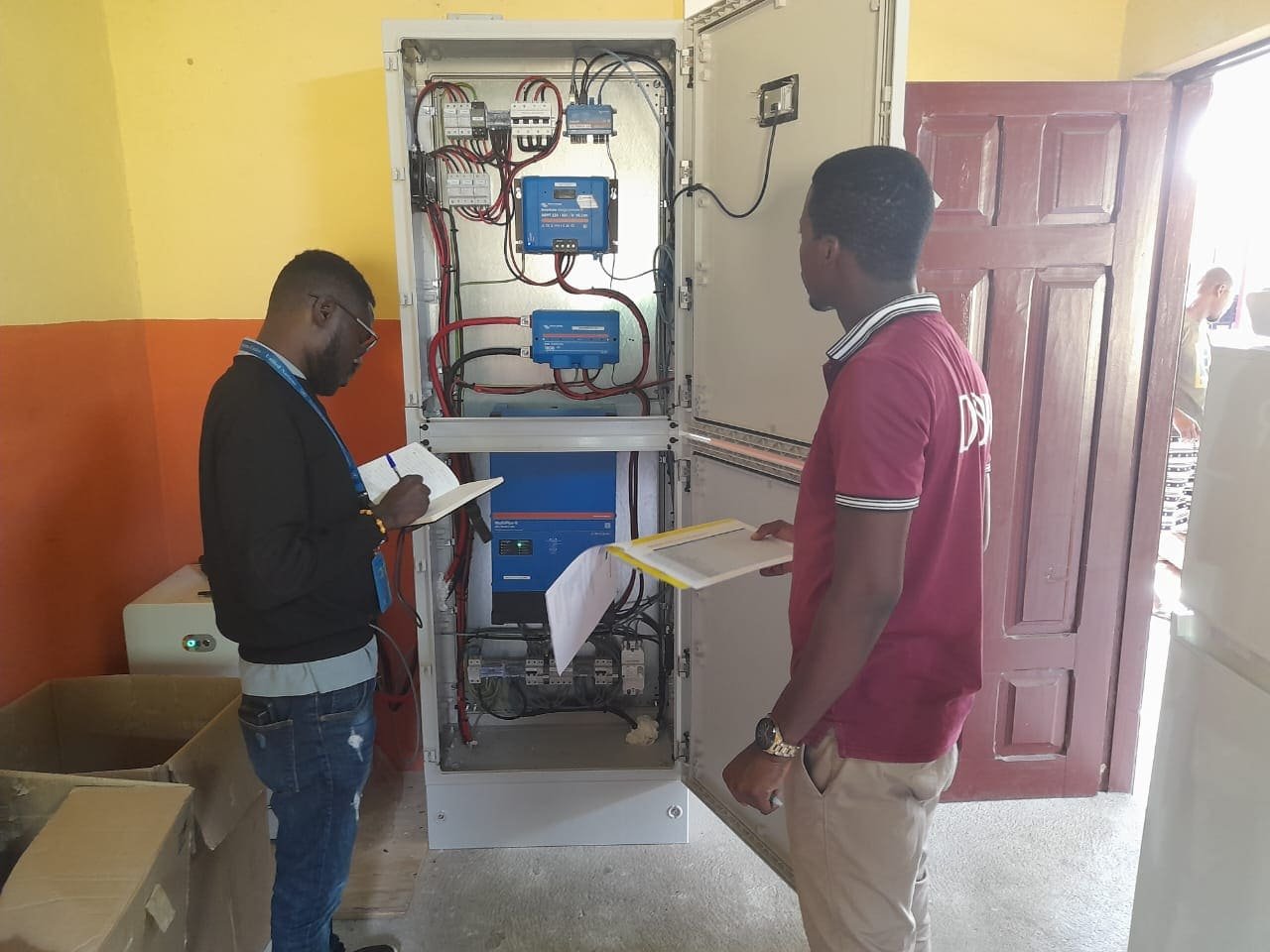

  • Accompagnement en exploitation et maintenance (O&M) pendant un an par Enviroearth, afin d’assurer le suivi des installations, leur bon fonctionnement et leur pérennité.

 Les principaux défis rencontrés lors du projet :

  • Une logistique complexe entre São Tomé et Príncipe, avec des contraintes particulièrement importantes à Príncipe pour acheminer le matériel et organiser les interventions sur les différents sites.

  • L’isolement de certains sites, rendant les communications et la coordination avec les équipes et interlocuteurs locaux parfois difficiles.

  • La qualité hétérogène des infrastructures électriques existantes, nécessitant des adaptations et, dans certains cas, des travaux supplémentaires afin de garantir la sécurité et la fiabilité des nouvelles installations.

Ce projet ouvre également de nouvelles perspectives, avec la possibilité de créer des partenariats avec les universités locales et de faire de ces installations de véritables supports de formation pour les futurs ingénieurs et techniciens.

Après plusieurs mois de déploiement, l’ensemble des installations a été mis en service en juin 2026, marquant ainsi l’aboutissement du projet.
